Jos haluat tehdä hyvän kulumiskestävän lattian (tai korkealaatuisen kovettumisen tunkeutumiskerroksen), sinun on käsiteltävä betonipohjan, erityisesti tasaisuuden voimakkuutta. Hyvä kulumiskestävä lattia ei liity vain läheisesti kulutuskestävän aggregaatin laatuun. Pohjakurssin parempi maadoitus vaaditaan. Tämän artikkelin tarkoituksena on tarjota sinulle kattavin ja täydellisin betonilaserin tasoitus ja kulumiskestävä lattiatekniikka. Seuraavat sisällöt ovat Shanghai Jiezhou Engineering & Mekanism Co., Ltd. -yhtiön tiivistämät rakennusmenetelmät monien vuosien teollisuuskokemuksen mukaan. Viitteesi vuoksi.
Rakennusprosessi: Peruskurssikäsittely → Varaston muotiasetus → Betoniruokinta → Laser -tasoituskoneen päällystys, värähtelevä ja tiivistyminen → Metallin aggregaatin levittäminen → Kalenterointi ja lietteenpoisto → Kiilto → Kastelu ja paraneminen → mekaaninen nivelleikkaus ja ruiskutus.

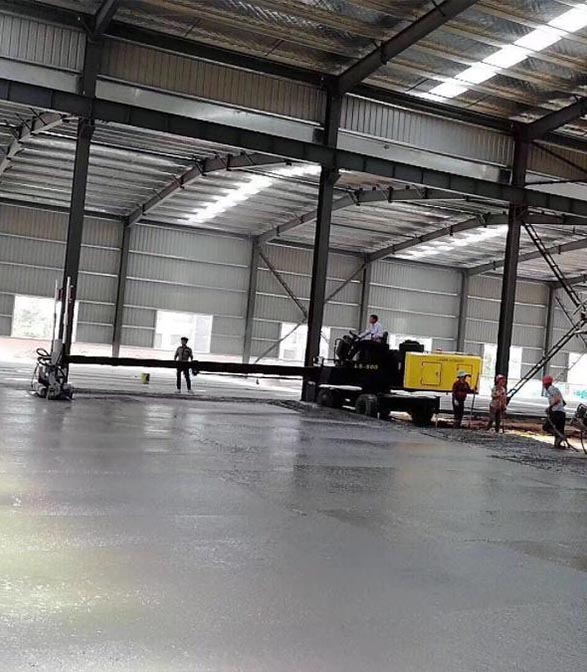

Laser -tasoitettu rakennuskuva
Perushoito
1. Ensinnäkin pohjakurssin roskat poistetaan, eikä pohjakurssin pinnalla ole aurinkoa.

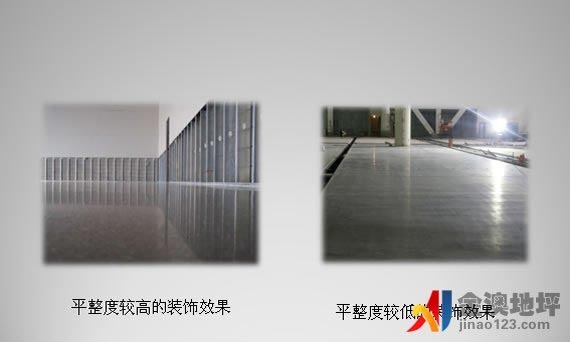

2. taltta pinnan paikallinen ulkoneva osa pinnan korkeuden tasaiseksi. Tarkista, täyttääkö pohjakurssin tasaisuus standardin ± 2 cm: n sisällä suunnittelukorkeudesta betonin päällystyspaksuuden varmistamiseksi.
Malli -asetukset
Ensinnäkin koko laitoksen teräspylvään asennon mukaan muotoilulaitteiden suunnitteluvaatimukset, muotojen valmistelu, ajoneuvojen matkasuunta ja rakennusominaisuudet on muotoiltu luotettava rakennusten kaatamisjärjestelmä. Jäykkä muotikko on asennettava rakennusalueelle. Muotoilun on oltava erityinen kanavaterästä valmistettu muotti, ja muotin yläaukko on säädettävä, jotta se olisi tasainen ja tasainen sisä- ja ulkopuolella.
Aseta liukukerros
Kun muotoa on pystytetty, rakennusalue on peitettävä muovikalvolla peruskurssin erottamiseksi betonipinnasta liukuvan kerroksen muodostamiseksi.
Sitova vahvistusverkko
1. Vahvistusverkko on käsiteltävä keskitetyllä ja yhtenäisellä erällä alueella ja kuljetettava nimettyyn asentoon pinoamiseksi sitomisen jälkeen. Vahvistuspinnan on oltava puhdasta, ilman likaa, ruostetta jne. Raaka -aineiden laadun varmistamiseksi. Vahvistusverkko on sidottu kokonaan, ja etäisyyden ja koon on täytettävä suunnittelu- ja eritelmävaatimukset. Sitoutumisen jälkeen tarkista vahvistusverkko nähdäksesi, riittääkö suojakerros, onko sidonta luja ja onko löysyyttä.
2. Ennen betonin kaatamista työntekijöiden on asennettava se määritettyyn asemaan. Vahvistusverkon koko on 3m × 3m.

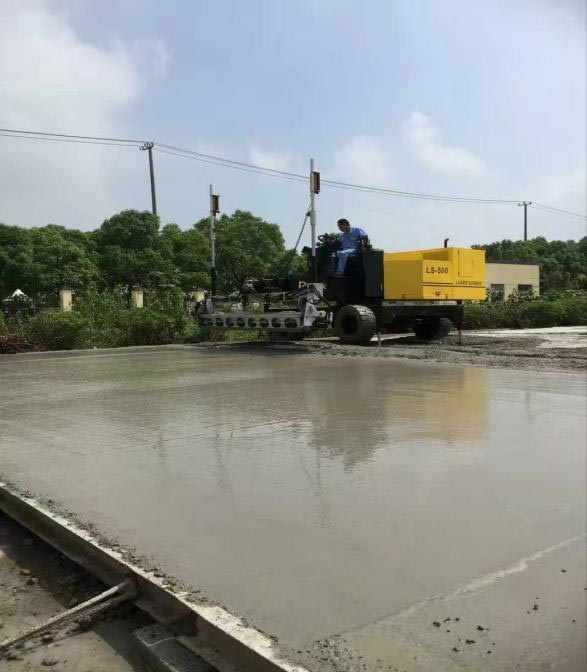

Laser -tasoituskoneen käyttöönotto

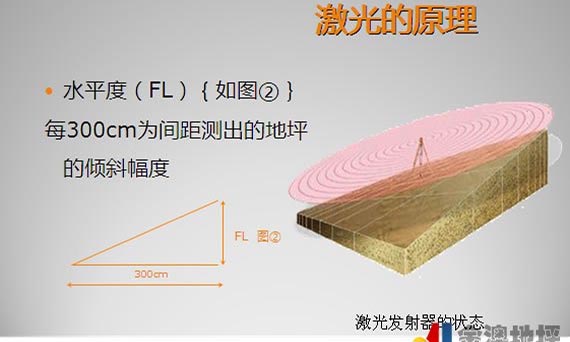

Ennen betonin kaatamista laserin tasoituskone on virheenkorjattava. Suuntaa ja tasoita laserlähettimen ja säädä betonin tasoituskoneen tasoituspään tasoa ja korkeutta lähetetyn signaalin mukaan, jotta se olisi yhdenmukainen betonin maan korkeuden kanssa. Samanaikaisesti säädä korkeusero tasoituspään molemmissa päissä 0,5 mm: n sisällä. Ennen laajamittaista rakennetta käyttävät ensin laitteita kokeilun tuotantoon ja tarkistamaan virheitä.
Betoni kaataminen
1. Kaupallinen betoni on käytettävä. Kaupallisen betonin palvelun on täytettävä asiaankuuluvien eritelmien vaatimukset, ja konkreettisen laskun muotoon on valvottava 160-180 mm.
2. Betoni on päällystettävä lopusta järjestetysti. Kun betoniseos kaadetaan muotteihin, purkamisen on keskitettävä ja hidas, ja virtuaalisen paksuuden on oltava noin 2 cm korkeampi kuin muoti. Tarvittaessa materiaalia on vähennettävä tai täydennettävä, ja pystysuorat ja vaakaosat täyttävät vaatimukset. Betoni on päällystettävä jatkuvasti keskeytyksettä.
3. Kun betoni on kaadettu, betonin paalut on tasoitettava karkeasti manuaalisesti tasoituskoneen teleskooppisen varren tehokkaaseen alueeseen, ja sitten värähtely, tiivistys ja tasoitus on saatettava päätökseen kerrallaan laserin tasoituskoneen kanssa. Ota tasoitusprosessissa yksi suunta periaatteena ja aseta taaksepäin sisäpuolelta askel askeleelta.
4. Alueet, joilla mekaanista rakennetta ei voida suorittaa, kuten kulmat ja teräspylväät, on tiivistettävä ja tasoitettava manuaalisesti.
KÄYTÄ KESITTÄVÄ LATTI
Ennen betonin alkuperäistä asetusta levynlaskua on käytettävä karkeasti kipsiä, kunnes lietteet puretaan ja kovea jakautuu tasaisesti betonipinnalle. Kun kovea imee tietyn määrän vettä, aloita jauhaminen; Karkean jauhamisen jälkeen toinen koveakerros levitetään, ja materiaalin määrä on 1/3 edellisen prosessin määrä. Ristiin jauhaminen on suoritettava jauhamisen aikana, eikä puuttuvaa hiomista ole sallittua.
Lastolevyn tiivistys ja kiillotus
1. Laser -tasoituksen jälkeen betoni nostettava ja viimeistelty lastalla ennen ja jälkeen alkuperäisen asetuksen. Levynhiomentapelin levitystoiminto on suoritettava monta kertaa pintakerroksen kovettumisen mukaan. Mekaanisen levityksen operaation nopeus on säädettävä asianmukaisesti betonin maan kovettumisen mukaan, ja mekaaninen kuljetusoperaatio on suoritettava pystysuunnassa ja vaakasuorassa.
2. Korvaa terällä ennen lopullista asetusta hiomakoneen levyksi ja säädä kulma hiontaa ja kiillotusta varten. Yleensä kiillotusoperaatio on yli 2 kertaa, jotta lattiakiilto on.
Rako:Nivelet leikataan ajassa 2-3d kulutuskestävän pintakurssin rakentamisen jälkeen. Märkäleikkaus on otettava käyttöön liitoksissa, joiden paksuus on 5 cm ja syvyys vähintään 1/3 betonin paksuudesta. Leikkausauma on suora ja kaunis.
Kovetus: Kun betoni on kiillotettu, se peitetään kalvolla ja kastettava kovettamista varten. Kovetusjakson aikana, kun pintakurssin betonin lujuus ei saavuta 1,2MPa, kukaan ei saa kävellä sen päällä.
Tiivistely
1. Kun lattia on kovetettu kahden viikon ajan, puhdista leikkausliitos huolellisesti ja poista kaikki löysät hiukkaset ja pöly leikkuuvelissä.
2. Polyuretaanitiiviste, jolla on pitkäkestoinen joustavuus ja nopea kovetus, on käytettävä kutistumisvelen täyttämiseen.
Valvontatoimenpiteet
1. Sivustolla käytettyjen materiaalien on hyväksyttävä paikan päällä, ja ne on pinottava määritettyyn asentoon hyväksymisen jälkeen. Huomaa, että vedenpitävät vaatimukset materiaaleista on toteutettava asiaankuuluvat toimenpiteet kosteutta ja sadetta vastaan.
2. Tarjoa kokenut rakennusjohtajan henkilöstö ja ammattitaitoiset rakennusoperaattorit. Ennen rakentamista asiaankuuluva henkilöstö on järjestettävä teknisen julkistamisen suorittamiseksi rakennuskoneiden ja työkalujen oikeasta käytöstä ja avainprosesseiden hallinnasta varmistaakseen, että rakennushenkilöstö on taitava kunkin prosessin toiminnassa.
3. Rakennuskoneet ja työkalut täytetään vaatimuksilla, oltava hyvässä kunnossa ja valmistettava joitain vara -tärkeitä välineitä.
4. Alueen rakennusympäristö on pidettävä puhtaana ja siistinä pölyn ja muiden auringonpoistojen saastuttamisen estämiseksi.
5. Paikalle jätetyt taskut, roskat ja muut jätemateriaalit on poistettava päivittäin sen varmistamiseksi, että paikka puhdistetaan työn jälkeen. Erityisten materiaalien jätteiden tapauksessa käsittelymenetelmän on oltava erityisten materiaalien käsittelyvaatimusten mukaisia.
Lopuksi, sen lisäksi, että yllä olevia menettelyjä noudatetaan tiukasti, hyvä kulumiskestävä lattia vaatii myös betonin ja kulutuskestävän lattian välistä koordinointia ja yhteistyötä.
Vuonna 1983 perustettu Shanghai Jiezhou Engineering & Mekanism Co., Ltd. keskittyy T & K -koneiden tuotantoon ja myyntiin betonilattian alalla. Laser -tasoitettu kone, virtalähde, leikkuukone, levy -kompaktori, Tamping Rammer ja muut koneet käyttävät uusinta tekniikkaa, ja asiakkaat kiitetään laajasti.
Siinä on asiakkaita yli 100 maassa ympäri maailmaa ja se on alan johtaja. Jos sinulla on kysyttävää, voit soittaa dynaamiseksi ja palvelemme sinua koko sydämestä!
Viestin aika: elokuu 24-2022
